220kV CT互感器耐压试验需要用多大的谐振? 8月14日中试控股生产的ZSBP-1620kVA/540kV 变频串联谐振试验装置,顺利完成高铁220kV CT互感器交流耐压试验,和220kV高压开关交流耐压试验。该220kV CT互感器交流耐压试验项目属于高速铁路是《国家中长期铁路网规划》中“的高等级铁路的福银高铁的组成部分,高铁220kV CT互感器交流耐压试验完成,是高速铁路如期交付试验中的重要内容之一。
高铁从西安北站银西场引出,向西北延伸,经空港新城、礼泉、乾县转向北,过永寿、彬州进入甘肃省,经宁县上董志塬至庆阳,穿董志塬而下抵庆城,溯环江经曲子、环县、山城而上翻越烟墩山,过甜水堡进入宁夏,经惠安堡(太阳山)、吴忠、灵武至河东机场设地下站,转向西跨黄河进入市区,沿南绕城高速公路及包兰铁路接入银川站。新建银川至西安铁路于2018年7月12日,银西高铁漠谷河2号特大桥19号墩至20号墩首孔56米预制胶接拼装简支箱梁最后一个节段完成拼接。2018年8月26日凌晨,银(银川)西(西安)高铁甘肃至宁夏段马坊沟特大桥连续梁顺利合龙。 2019年8月15日完成银西高铁220kV CT互感器交流耐压试验项目(交接试验项目)。目前整个银西高铁项目正在如期有计划的进行中。
2019年10月16日,中试控股高压试验项目第2组在李工的带领下,到达中铁三局电务工程有限公司高铁段220kV CT互感器试验现场。
根据《高铁220kV CT互感器交流耐压试验技术方案》,李工与工程方相关负责人张工进行技术交流,与施工方(甲方)技术交接,详细了解被试品各项技术参数,并根据被试品技术参数,计算出被试品在做交流耐压试验时所需的电容量、试验电压、试验频率、耐压时长等,并根据试验电压、电容量,确定串联谐振的的连接方式①(电抗器的串并联方式),并向甲方详细校对试验时间表、试验技术要求、试验结果数据参考依据等。(参考:220kV 及以下断路器、GIS(5 个间隔)、PT、CT、绝缘子等的交流耐压试验,试验电压不超过max. 460kV,试验频率 30~300Hz,试验时间 1 分钟)

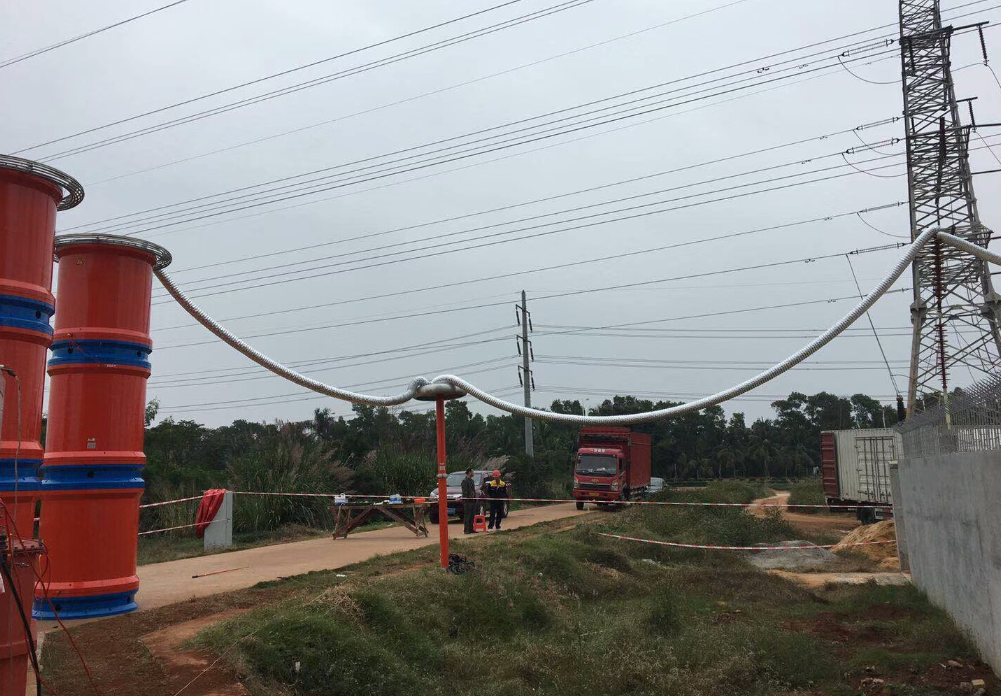

本次试验设备是中试控股生产的ZSBP-1620kVA/540kV 变频串联谐振试验装置,及绝缘电阻测试仪等。

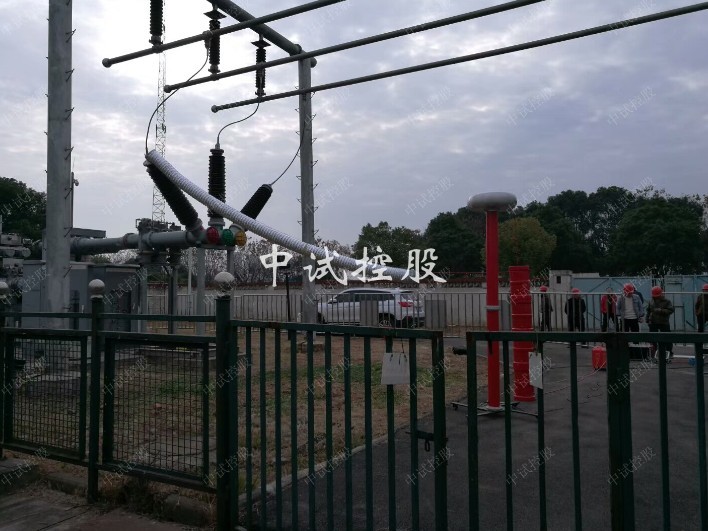

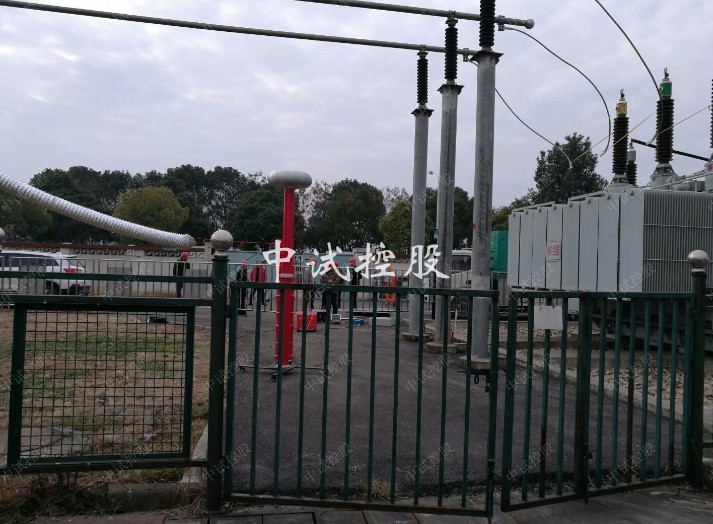

16日上午主要工作是ZSBP-1620kVA/540kV 变频串联谐振试验装置的安装和调试,下午开始高铁220kV CT互感器交流耐压试验,试验前绝缘电阻测试、分相对220kV CT互感器和高压开关电气设备进行交流耐压试验。17日18:46 整个高铁220kV CT互感器交流耐压试验 项目顺利完成。
